「忙しい日は残業続き、暇な日は手待ち」——こうした生産の波は、現場の疲弊とムダの温床になります。
この波をならし、仕事量を平らに保つ考え方が平準化(へいじゅんか)です。
平準化はトヨタ生産方式(TPS)の土台であり、ジャストインタイムを成り立たせる前提でもあります。
言葉は知られていても、「標準化との違い」や「具体的にどう進めるのか」まで説明できる人は多くありません。
本記事では、平準化の意味、標準化との違い、量と種類の2側面、タクトタイムを使った具体的な進め方、ジャストインタイムとの関係、そして失敗例とFAQまでを具体的に解説します。
- 1. 平準化とは
- 2. 平準化と標準化の違い
- 3. 平準化が必要な理由
- 4. 平準化の2つの側面(量と種類)
- 5. 平準化の進め方
- 6. 平準化とジャストインタイム
- 7. 平準化のメリットと注意点・FAQ
- 8. まとめ
1. 平準化とは

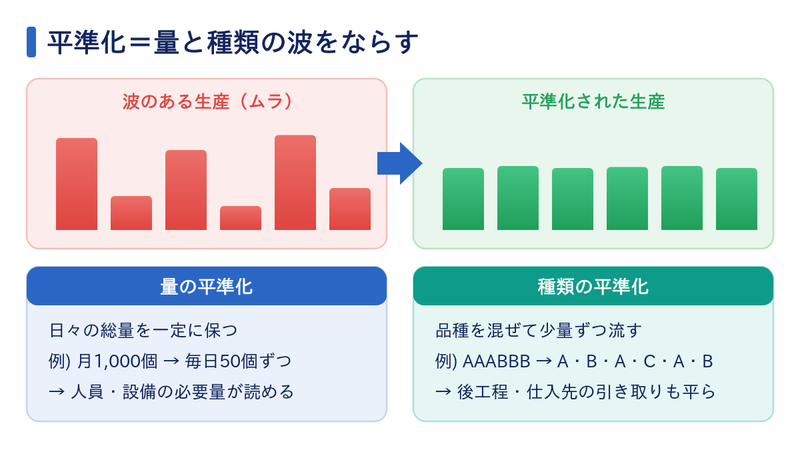

平準化とは、生産する量と種類の偏り(波)をならし、一定の流れで作れるようにすることです。
英語ではheijunka、またはproduction levelingと呼ばれ、トヨタ生産方式の中核をなす考え方です。
たとえば月初に大量に作り、月末は暇、という作り方は、設備にも人にも大きな負荷の波を生みます。
平準化は、この波を平らにして、毎日同じくらいの量・同じような組み合わせで作る状態を目指します。
「平らにする」対象は2つあり、日々の総量(量の平準化)と、作る品種の組み合わせ(種類の平準化)です。
この2つをそろえてはじめて、生産は本当の意味でなだらかになります。
量だけならして種類が偏れば、特定の部品の需要が波打ちます。
種類だけ混ぜても総量が日々変われば負荷が安定しません。だから両方をそろえる必要があるのです。
ムダ・ムラ・ムリの「ムラ」をなくす
TPSでは、排除すべき対象を「ムダ・ムラ・ムリ」の3つでとらえます。
平準化が直接ねらうのは、このうちの「ムラ」(仕事量のばらつき)です。
仕事量にムラがあると、忙しいときに過負荷の「ムリ」が生じ、暇なときに手待ちの「ムダ」が生まれます。
つまりムラをなくせば、ムリとムダも連鎖的に減る——これが平準化が重視される理由です。
ムリは設備の故障や品質不良、働く人の疲弊を招きます。
ムダは手待ちや在庫として現れます。根っこにあるムラを断つことが、その両方を同時に減らす近道なのです。
現場に潜むムダの種類は、7つのムダの記事で詳しく解説しています。
平準化でムラを抑えると、これらのムダもまとめて減らせます。
後工程への波及を防ぐ
生産の波は、後工程から前工程へとさかのぼるほど増幅される性質があります。
最終工程のわずかな変動が、部品工程や材料の発注では大きな波となって現れます。
平準化で最終工程の生産を平らにすれば、前工程や仕入先の負荷も安定します。
自社だけでなく、サプライチェーン全体の安定につながる点が平準化の大きな効果です。
自社が平らに引き取れば、仕入先も平らに作れて在庫を減らせます。
平準化は、自社の都合だけでなく、取引先を含めた全体最適につながる活動です。
「平準化」という言葉の意味
平準化は、漢字のとおり「水準を平らにする」ことを指します。
生産の山と谷をならして、できるだけ一定のペースで流す——これが平準化の核心です。
トヨタ生産方式では、平準化はジャストインタイムと自働化という2本柱を支える「土台」と位置づけられます。
土台が傾いていれば上に積むものも安定しないように、平準化なしにJITやかんばんはうまく機能しません。
TPSの全体像はトヨタ生産方式の記事で解説しています。
大野耐一が体系化したTPSでは、「ムリ・ムラ・ムダをなくす」ことが一貫した思想です。
その中で平準化は、ムラを断って他のすべての改善を効かせる、最初に整えるべき土台とされています。

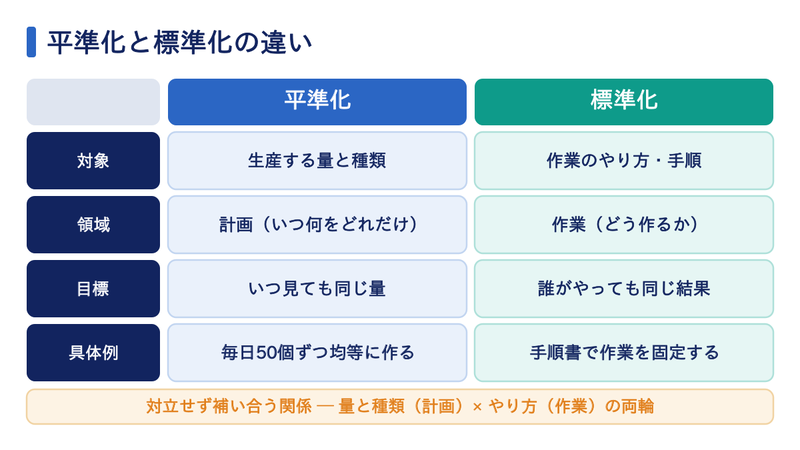

2. 平準化と標準化の違い

平準化と標準化は字面が似ているため混同されがちですが、対象がまったく異なります。
両者の違いを整理します。
似た言葉に「平滑化」もありますが、これは需要や数量の変動をならす意味で、平準化とほぼ同義に使われます。
大切なのは用語の区別より、「何を・どうならす/そろえるのか」を取り違えないことです。
平準化=量と種類をならす、標準化=やり方をそろえる、と押さえれば混同しません。
言葉の暗記より、対象が「計画」か「作業」かを意識することが理解の近道です。
対象が「生産量」か「やり方」か
平準化が平らにするのは「生産する量と種類」です。
一方、標準化が統一するのは「作業のやり方・手順・条件」です。
平準化は「いつ・何を・どれだけ作るか」という計画の問題、標準化は「どう作るか」という作業の問題、と整理できます。
標準作業の考え方は、トヨタ生産方式の標準作業の記事で詳しく解説しています。
標準化は「いつ誰がやっても同じ結果」を、平準化は「いつ見ても同じくらいの量」を目指します。
言葉が似ていても、片や作業、片や計画と、扱う対象がまったく違うことを押さえておきましょう。
両者は補い合う関係
平準化と標準化は、対立するものではなく補い合う関係にあります。
平準化で仕事量を一定にしても、作業のやり方がばらついていては品質も時間も安定しません。
逆に、標準化された作業があっても、生産量に波があれば標準どおりに進められません。
「一定の量を、決まったやり方で」作ることで、はじめて安定した生産が実現します。
標準化が「縦軸(やり方の質)」、平準化が「横軸(量と種類のならし)」と考えると整理しやすいでしょう。
どちらか一方では不十分で、両輪がそろってこそ安定した品質と効率が得られます。
標準化なき平準化は、量はそろっても作り方がばらつき品質が安定しません。
平準化なき標準化は、やり方は決まっても量の波で標準どおり進められません。両者は不可分です。
身近にもある平準化
平準化は工場だけの話ではありません。
たとえば飲食店が「ランチの注文が集中しないよう予約時間を分散する」のも、人気商品を作りだめせず少しずつ仕込むのも、考え方は平準化と同じです。
需要の山をならし、限られた人と設備で無理なく回す——この発想は、あらゆるサービスや業務に応用できます。
「波をならせば、少ない力で安定して回せる」という原則は、製造に限らず普遍的です。
病院の予約分散、コールセンターの入電ならし、物流の出荷平準化など、応用例は数多くあります。
需要の山を意図的にならす工夫は、人手不足の時代にますます重要になっています。
3. 平準化が必要な理由

なぜ波のある生産が問題なのでしょうか。
平準化しない場合に起こる具体的な不都合を見ていきます。
波のある生産は、一見「需要どおりに作っているだけ」に見えて、実は多くのムダを生んでいます。
「売れた分だけ、その都度作る」は一見正しそうですが、需要の波がそのまま生産の波になります。
その波が、能力の余剰・在庫・残業・品質ばらつきという形でコストを膨らませるのです。
波が生む3つの問題
第一に、人と設備の能力をピークに合わせて用意せざるを得なくなります。
月末の山に合わせて人員や設備を確保すれば、暇な時期にはそれらが遊んでしまいます。
ピークに合わせた体制は、平均で見れば常に余剰を抱えることになります。
逆にピークに人を足して谷で減らす運用は、採用や教育のコストと負担を増やします。
繁忙期だけの応援や残業は、教育不足による品質低下や、現場の疲弊を招きがちです。
需要をならして必要人数を一定に近づけるほうが、人にも品質にも優しい運用になります。
第二に、まとめ作りによって在庫と仕掛品が膨らみます。
第三に、繁忙時の無理な作業や残業が、品質のばらつきやミスを招きます。
まとめ作りは一見効率的に見えますが、作りすぎの在庫という最大のムダを生みます。
さらに繁忙と閑散を繰り返す職場は、人の集中力も品質も安定しません。
急に忙しくなれば焦りからミスが増え、暇になれば気が緩みます。
毎日同じリズムで働ける環境こそ、安定した品質と安全を生みます。
平準化が生む安定
平準化して毎日一定量を作れば、必要な人員と設備が読みやすくなります。
少ない人員で安定して回せるようになり、ピークに備えた過剰な余力が不要になります。
また、同じような作業を毎日繰り返すことで習熟が進み、品質も安定します。
波をならすことは、コスト・在庫・品質のすべてに効く改善なのです。
多くの改善が「どれか一つを良くすると別が悪化する」トレードオフを抱えるなか、平準化はコスト・在庫・品質を同時に良くできる数少ない取り組みです。
だからこそTPSで最初に整えるべき土台とされています。
改善活動が長続きしない現場は、土台である平準化が崩れていることが少なくありません。
新しい手法を導入する前に、まず生産の波をならせているかを点検する価値があります。
平準化という土台が崩れたままでは、どんな改善ツールも効果が安定しません。
「まず土台、次に仕組み」という順序を意識することが、改善を実らせるコツです。
だんご生産とブルウィップ効果
平準化の対極にあるのが、同じ品種をまとめて作る「だんご生産(まとめ生産)」です。
だんご生産は段取り回数こそ減りますが、品種ごとに生産が偏り、後工程や仕入先に大きな波を押し付けます。
この波は、サプライチェーンをさかのぼるほど増幅されます。
最終工程の小さな変動が、部品・材料の発注では大きな振れ幅になる現象は「ブルウィップ効果(むち効果)」と呼ばれます。
平準化は、この増幅の起点となる最終工程の波を、源流で抑える取り組みでもあります。
逆にいえば、最終組立さえ平らに流せば、その効果は前工程・部品・材料へと波及して全体が安定します。
一点をならすことが全体の安定につながる、というレバレッジの効いた改善です。
すべての工程を個別に安定させようとするより、源流の最終工程をならすほうが効率的です。
「どこをならせば全体が落ち着くか」を見極めることが、平準化の勘どころです。
多くの場合、それは需要に最も近い最終工程です。
源流をならせば、その効果が川下から川上へと自然に広がっていきます。

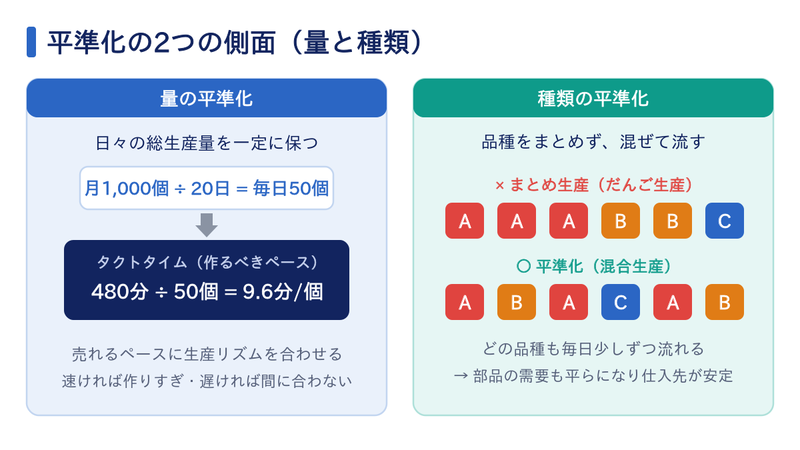

4. 平準化の2つの側面(量と種類)

平準化には「量の平準化」と「種類の平準化」という2つの側面があります。
具体的な数値例で見ていきましょう。
量の平準化
量の平準化とは、日々の総生産量を一定に保つことです。
たとえば月1,000個を20日で作るなら、まとめて作るのではなく、毎日50個ずつ作るようにします。
1日に作るべき量が決まれば、1個あたりにかけられる時間(タクトタイム)も決まります。
1日の稼働時間が480分で必要数が50個なら、タクトタイムは480÷50で9.6分です。
「9.6分に1個のペースで作る」という明確な基準ができ、生産のリズムが整います。
タクトタイムは「売れるペース」に合わせた、作るべきリズムを表します。
これより速く作れば作りすぎ、遅ければ間に合わない——平準化はこのタクトに生産を合わせる活動でもあります。
タクトタイムは需要から決まる「あるべきペース」、実際に作れるペースが「サイクルタイム」です。
サイクルタイムをタクトタイム以内に収めることが、平準化された流れを保つ条件になります。
種類の平準化
種類の平準化とは、複数の品種を、まとめずに混ぜて作ることです。
たとえば製品A・B・Cを月にA500・B300・C200個作る場合、AをまとめてからB、という作り方をしません。
代わりに、1日あたりA25・B15・C10個を、A→B→A→C→A→B……のように混ぜて流します。
こうすると、どの品種も毎日少しずつ流れるため、後工程や仕入先の引き取りも平らになります。
まとめて作ると、Aを作る日は部品Aの発注が集中し、Bの日は途絶える、という波が生まれます。
混ぜて流せば、どの部品も毎日少しずつ必要になり、仕入先も平らに供給できます。
仕入先にとっても、毎日一定量の注文は計画が立てやすく、在庫も減らせます。
平準化の効果は、自社の塀の外、サプライチェーン全体に及ぶのです。
平準化と多能工化
種類の平準化を支えるのが、作業者の多能工化です。
品種を切り替えながら少量ずつ作るには、一人がいくつもの作業をこなせる必要があります。
多能工化には時間がかかるため、スキルマップで力量を見える化し、計画的に育てていきます。
平準化と多能工化は、互いに支え合いながら少しずつ進めるものです。
一人が複数工程を担えるほど、人を需要のある工程へ柔軟に動かせます。
多能工化は、平準化の「種類をならす」を人の面から支える取り組みです。
多能工がいれば、品種や需要の変化に応じて人を柔軟に配置でき、平らな流れを保てます。
逆に「この作業はこの人しかできない」状態が多いと、その人がボトルネックになり、平準化は止まってしまいます。

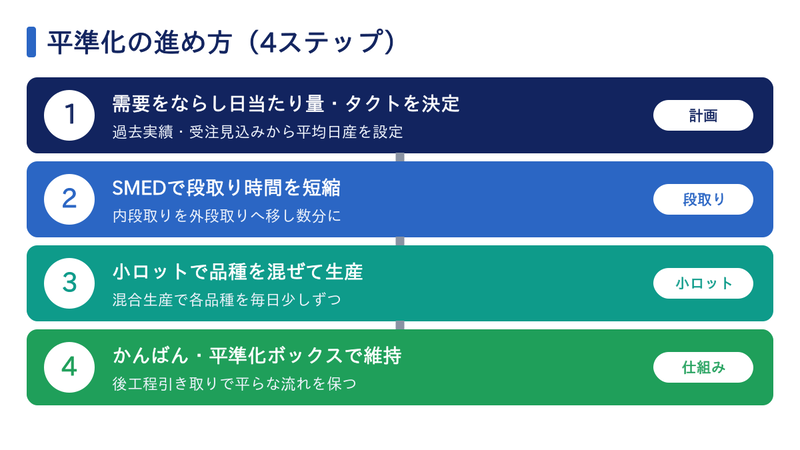

5. 平準化の進め方

平準化は号令だけでは実現しません。
段取り改善とセットで、順を追って進める必要があります。
「明日から平らに作れ」と号令をかけても、段取りや能力がついてこなければ現場は混乱します。
平準化は、土台づくりを伴う段階的な取り組みです。
需要をならす計画、段取りを縮める改善、多能工を育てる教育——これらを並行して進めて初めて、平らな生産が回り始めます。
一足飛びではなく、土台から順に積み上げる姿勢が欠かせません。
需要の把握と生産量の決定
まず一定期間の需要をならし、1日あたりの生産量とタクトタイムを決めます。
需要には波があるため、過去の実績や受注見込みから平均的な日当たり生産数を設定します。
次に、その量を毎日安定して作れるよう、人員と工程の能力を合わせます。
ここで「毎日同じ量を作る」という土台ができます。
需要に対して能力が足りなければ増強を、余れば多能工化で柔軟性を持たせる、と能力側も整えます。
需要と能力の両面をそろえることが、平準化を実現する前提になります。
能力を超える需要を無理に平らにしようとすれば、結局は残業や外注でしのぐことになります。
平準化は「能力の範囲で需要をならす」ことであり、能力づくりとセットで進めるものです。
段取り替えの短縮が前提(SMED)
種類の平準化(多品種を混ぜて少量ずつ作る)には、頻繁な段取り替えが伴います。
段取り替えに時間がかかると、小ロット化はかえって非効率になってしまいます。
そこで、段取り時間を大幅に短縮するSMED(シングル段取り)が前提になります。
段取りを短くできて初めて、小ロットの混合生産が現実的になる、という順序が重要です。
たとえば段取りに30分かかる設備で5種類を混ぜれば、段取りだけで2時間半を失います。
段取りを数分に縮められれば、同じ時間で何度も品種を切り替えられ、混合生産が成り立ちます。
段取り短縮は、内段取り(停止して行う作業)を外段取り(動かしながら準備する作業)に移すことが基本です。
準備を先回りしておけば、切り替えそのものは一瞬で済み、小ロットでも効率が落ちません。
かんばんで流れをつくる
平準化された生産は、かんばんによる後工程引き取りと組み合わせて回します。
後工程が使った分だけ前工程が作る仕組みにすることで、平らな流れが工程全体に伝わります。
工程をよどみなく流す考え方は、トヨタ生産方式の流れ化の記事も参考になります。
平準化・標準作業・流れ化は、TPSの中で互いに支え合っています。
平準化ボックス(ヘイジュンカボックス)
種類の平準化を現場で回す道具が、平準化ボックス(ヘイジュンカボックス)です。
時間枠ごとに区切った棚に、品種別のかんばんを順番に差し込み、決めたピッチで取り出して生産に渡します。
たとえば「20分ごとにAを1枚、次の20分はBを1枚」と差しておけば、自然とA・B・Cが混ざった順序で生産されます。
平準化ボックスは、混合生産の順序を見える化し、誰でも同じリズムで回せるようにする仕組みです。
箱を見れば「次に何を作るか」が一目で分かるため、計画が人の頭の中に閉じず、現場で共有されます。
順序と間隔を箱で管理することが、種類の平準化を継続させる支えになります。
計画を頭や紙の指示書だけで回すと、忙しいときに崩れがちです。
箱という物理的な道具で順序を固定することで、誰でも・いつでも同じ平準化を維持できます。
平準化ボックスは、改善が一過性で終わらず仕組みとして根づくための工夫でもあります。
需要予測と平準化計画
平準化の出発点は、需要をどう見込むかにあります。
過去の販売実績や受注見込みから一定期間の需要を予測し、それを日数で割って「日当たりにならした計画」を立てます。
需要予測の精度が低いと、平準化計画と実需がずれ、欠品か作りすぎを招きます。
需要予測の考え方は需要予測の記事も参考になります。予測と実績の差を見ながら、計画を定期的に見直すことが大切です。
需要が大きく変わる製品では、平準化の期間を短くして、こまめに計画を更新します。
「ならす」と「実需に合わせる」のバランスを、製品の特性に応じて取ることが現実的です。
需要予測は当たらないことを前提に、外れたときに早く気づき調整できる仕組みを持つことが重要です。

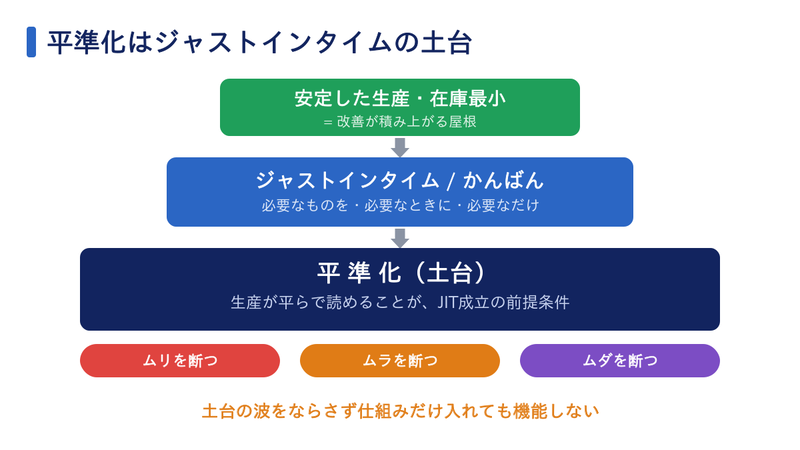

6. 平準化とジャストインタイム

平準化は、ジャストインタイム(JIT)を成り立たせる前提です。
両者の関係を見ていきます。
平準化とJITは、しばしばセットで語られますが、両者には明確な順序関係があります。
先に平準化という土台があり、その上にJITやかんばんという仕組みが乗ります。
順序を逆にして仕組みだけ入れても、土台の波がそのまま表面化してしまいます。
JITは平準化なしには成立しない
JITは「必要なものを、必要なときに、必要なだけ」作る考え方です。
もし生産に大きな波があれば、ピークに合わせて在庫や能力を持たざるを得ず、JITは成り立ちません。
生産が平らであってはじめて、後工程の引き取りに合わせて少しずつ作る運用が回ります。
平準化はJITの「前提条件」であり、土台だといえます。
JITは「在庫を持たない」仕組みですが、それは生産が平らで読めることが前提です。
波があるのに在庫だけ減らせば、欠品や手待ちが頻発してしまいます。
「在庫を減らせ」と「平準化せよ」はセットで進めるべき指示です。
平準化という土台なしに在庫だけ削ると、現場は欠品対応に追われ、かえって混乱します。
在庫最小化との関係
平準化が進むと、各工程の間に積む仕掛在庫を減らせます。
波に備えるための在庫が不要になるためで、結果として在庫最小化につながります。
在庫を減らす考え方は、在庫の最小化の記事で詳しく解説しています。
ただし、平準化のために少量の計画在庫を意図的に持つ場合もあり、在庫削減と完全に同義ではない点には注意が必要です。
需要の小さな変動を吸収するために、あえて少量の在庫(緩衝在庫)を置くことがあります。
「在庫ゼロ」ではなく「波をならすための最小限の在庫」と捉えるのが正確です。
計画在庫や緩衝在庫は、波を吸収して生産を平らに保つための「意図した在庫」です。
むやみに積む在庫とは性質が違う、と理解しておくことが大切です。
大切なのは「在庫が悪」ではなく「ムラを隠す在庫が悪」という視点です。
平準化が進むほど、波を吸収するための在庫は減らしていけます。
関連記事
ピッチと小ロット化
平準化を細かくするほど、1回に作るロットは小さくなります。
タクトタイムに取り出し単位を掛けた「ピッチ」という時間で生産を区切り、小さな単位で繰り返し流すのが理想です。
小ロット化が進むと、需要変化への追従が速くなり、在庫も仕掛も減ります。
ただし小ロット化は段取り替えの回数を増やすため、段取り短縮(SMED)とセットでなければ成り立ちません。
「どこまで小さく流すか」は、段取り能力との兼ね合いで決まります。
7. 平準化のメリットと注意点・FAQ

最後に、平準化のメリットと、現場でつまずきやすい注意点、よくある質問をまとめます。
平準化は効果が大きい反面、進め方を誤ると「かえって非効率」になりやすい取り組みでもあります。
とくに段取り改善を伴わない小ロット化は、典型的な失敗パターンです。
効果と落とし穴の両方を理解して進めることが、平準化を成功させる条件です。

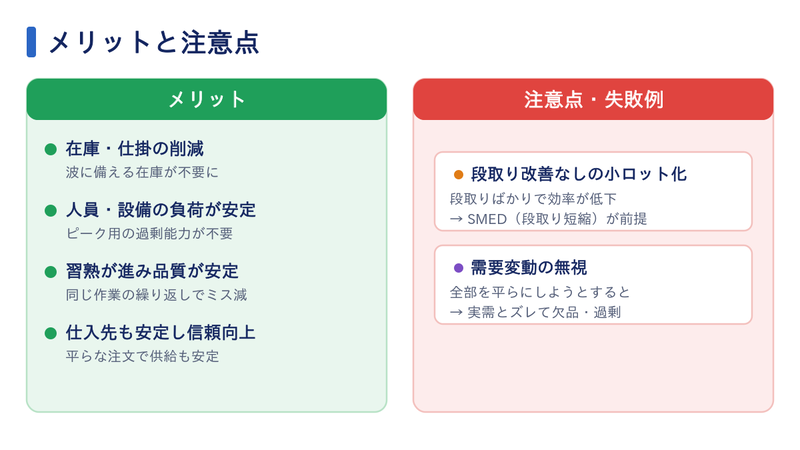

メリット
平準化の主なメリットは、在庫・仕掛の削減、人員と設備の負荷安定、そして品質の安定です。
ピークに備えた過剰な能力が不要になり、少人数で安定して回せるようになります。
負荷が読めれば、人員・設備・材料を過不足なく準備でき、ムダな余力を抱えずに済みます。
「ピークに合わせて常に余らせる」状態から脱却できることが、コスト面の大きな効果です。
同じ作業を毎日繰り返すことで習熟が進み、ミスや不良も減ります。
サプライチェーン全体の負荷が平らになることで、仕入先との関係も安定します。
急な大量発注や注文の途絶は、仕入先に負担と不信を生みます。
平らな注文を続けることは、安定供給と信頼関係という、長期的な財産につながります。
つまずきやすい注意点・失敗例
第一に、段取り改善をしないまま小ロット化して、段取り替えばかりで効率が落ちるケースです。
平準化はSMEDとセットで進めないと、かえって生産性を下げてしまいます。
段取りが長いまま小ロット化すれば、作業時間より段取り時間のほうが増えてしまいます。
「小さく流す」前に「速く切り替える」を整えるのが、失敗しない順序です。
第二に、需要変動が大きい製品で平準化にこだわりすぎ、実需とのズレが大きくなるケースです。
受注生産や変動の大きい品目では、ある程度の見込みや計画在庫で吸収する設計が必要です。
すべてを完全に平らにしようとすると、実需との乖離が大きくなり、欠品や過剰を招きます。
「どこまでならし、どこを在庫や見込みで吸収するか」を製品ごとに見極めることが現実的です。
よくある質問
「平準化と平滑化は同じですか」——ほぼ同じ意味で使われますが、TPSの文脈では量と種類の両方をならす「平準化(heijunka)」という語が一般的です。
「多品種少量生産と矛盾しませんか」——矛盾しません。むしろ多品種を混ぜて少量ずつ平らに流すのが種類の平準化です。
「多品種少量だから平準化できない」のではなく、「多品種少量だからこそ混ぜて平らに流す」のが正解です。
段取り短縮と組み合わせれば、多品種でもなめらかな生産が実現できます。
むしろ少量多品種の時代だからこそ、平準化と段取り短縮の価値は高まっています。
「作りたいものを、作りたいときに、少しずつ」を支えるのが平準化です。
「平準化すれば在庫はゼロになりますか」——なりません。平準化のために少量の計画在庫を持つこともあり、目的は「波をならす」ことです。
「どこから始めればよいですか」——まず需要をならして日当たり生産量とタクトタイムを決め、段取り改善を並行するのが定石です。
「平準化とタクトタイムの関係は」——タクトタイムは需要から決まる作るべきペースで、平準化はそのペースに生産をならす活動です。
「かんばんとの関係は」——平準化された生産にかんばんを組み合わせることで、後工程引き取りの流れが平らに保たれます。
「平準化はどの業種で使えますか」——製造に限らず、需要に波のある業務全般で使えます。
「効果が出るまでの期間は」——段取り短縮や多能工化を伴うため、定着には一定の時間がかかりますが、在庫や負荷の改善は比較的早く表れます。
平準化のはじめ方
平準化は、いきなり全工程で完璧を目指すと挫折します。
まずは需要をならして日当たり生産量とタクトタイムを決め、影響の大きい一つのラインや製品群から小さく始めるのが現実的です。
小さく始めて成果が見えれば、現場の納得が得られ、横展開もしやすくなります。
いきなり全社展開を狙うより、成功例を一つ作ることが、定着への近道です。
一つのラインで「在庫が減った」「残業が減った」と実感できれば、他部署も前向きになります。
小さな成功体験を積み重ねることが、全社的な平準化への確実な道筋です。
並行して段取り短縮を進め、混合生産できる範囲を少しずつ広げていきます。
「需要をならす→段取りを縮める→混ぜて流す」という順で、できるところから着実に積み上げるのが成功のコツです。
最初から多品種を細かく混ぜようとすると、段取りが追いつかず破綻します。
まず量をならし、段取りを縮め、混ぜる種類を少しずつ増やす——この順序を守ることが定着の鍵です。
8. まとめ
本記事では、平準化の意味、標準化との違い、必要な理由、量と種類の2側面、タクトタイムを使った進め方、ジャストインタイムとの関係、メリットと注意点・FAQを解説しました。
平準化とは、生産する量と種類の波をならし、一定の流れで作れるようにすることで、TPSの「ムラ」をなくす土台です。
標準化が「作業のやり方」を統一するのに対し、平準化は「生産する量と種類」を平らにする、という違いがあります。
進め方は、需要をならして日当たり量とタクトタイム(例:480分÷50個=9.6分)を決め、SMEDで段取りを短縮し、かんばんで流す、という順序が基本です。
平準化はジャストインタイムの前提であり、在庫・負荷・品質のすべてを安定させます。
ただし段取り改善を伴わない小ロット化や、需要変動の無視は失敗のもとです。
自社の需要と工程の実力に合わせ、無理のない平準化から始めてください。
平準化は、特別な設備よりも「考え方」と「続ける仕組み」がものを言う改善です。
需要をならし、段取りを縮め、混ぜて流すという基本を、できるところから着実に積み重ねてください。
