Instant Engineering

エンジニアの仕事効率を上げる知識をシェアするWeb記事/機械設計/TPS/QC品質管理

工数とは?計算方法と英語表現を解説

「この作業、何工数かかる?」——製造業や開発の現場で日常的に交わされる言葉です。
しかし「工数とは何か」「どう計算し、どう見積もるのか」を正確に説明できる人は意外と多くありません。

言葉は知っていても、人時・人日・人月の換算や、人数と工期の関係を取り違えると、見積もりは大きく狂います。
本記事は、その「正確に扱うための勘どころ」を計算例とともに整理します。

工数は、作業量を見積もり、計画を立て、原価と生産性を測るための基本のものさしです。
これを正しく扱えないと、見積もりが甘くなって納期遅れを招いたり、改善の効果を数値で示せなかったりします。

本記事では、工数の単位と換算、計算式と具体的な計算例、三点見積もりやECRSといった実務手法、英語表現、そして「人月の神話」などの失敗例とFAQまでを具体的に解説します。



1. 工数とは

工数とは、ある作業を完了するために必要な仕事量を「人数×時間」で表したものです。
たとえば3人で2時間かかる作業は、3×2で6人時(にんじ)の工数になります。



工数は作業の大きさを共通の単位で表せるため、計画立案・原価計算・生産性評価のすべての土台になります。
「どれだけの労力が必要か」を数値で語れることが、工数という考え方の価値です。

「忙しい」「大変だ」という感覚を、人時という共通の数字に置き換えられるのが工数です。
数字にできれば、見積もり・比較・改善のすべてが客観的に進められます。

「人によって言うことが違う」状態を、共通の数値で議論できるようにするのが工数です。
主観のぶつかり合いを、データに基づく合意へと変える力があります。



工数とコスト・工期の違い

工数は「のべの作業量」であり、「工期(かかる日数)」とは別物です。
6人時の作業は、6人で1時間でも1人で6時間でも工数は同じ6人時ですが、工期は前者が1時間、後者が6時間と変わります。



工数に1時間あたりの人件費(チャージレート)を掛ければ、その作業の労務費が求められます。
たとえば20人時の作業で時間単価3,000円なら、労務費は20×3,000で6万円と概算でき、工数はそのままコストの管理指標になります。

つまり工数を減らすことは、そのまま労務費を減らすことを意味します。
「工数削減=原価低減」という関係が、現場で工数が重視される最大の理由です。

材料費や設備費と違い、工数は日々の改善で着実に減らせる費目です。
1個あたりの工数を少しずつ削ることが、積み重なって大きな原価差になります。



直接工数と間接工数

工数は、製品を直接加工する「直接工数」と、運搬・検査・段取り・管理などの「間接工数」に分けられます。
直接工数は製品原価に直結し、間接工数は現場全体を支える作業に対応します。



間接工数は見落とされがちですが、改善の余地はむしろこちらに多く潜んでいます。
直接工数だけを見ていると、運搬や手待ちといった大きなムダを見逃してしまいます。

たとえば加工そのものより、部品を探す・運ぶ・待つ時間のほうが長い、という現場は珍しくありません。
直接・間接を分けて測ることで、本当に手をつけるべきムダが見えてきます。

間接工数は「付随作業」として見過ごされがちですが、合計すると無視できない割合になります。
運搬・検査・段取り・記録といった間接作業こそ、改善の宝の山です。

直接工数の削減はやり尽くされていることが多く、効果は頭打ちになりがちです。
まだ手つかずの間接工数に目を向けると、大きな改善余地が見つかります。



工数が使われる場面

工数は製造現場だけのものではありません。
製品の組立や加工はもちろん、開発プロジェクトの工程見積もり、設備保全の作業計画、サービスや事務作業の効率管理まで、人が時間をかけて行うあらゆる仕事に使えます。



共通するのは「人と時間という、どの現場にもある資源を数値化する」点です。
だからこそ工数は、部署や業種をまたいで通じる、もっとも基本的な管理のものさしになっています。

製造では「工数」、IT開発では「人月」、保全では「作業時間」と呼び名は違っても、考え方は同じです。
共通言語として持っておくと、他部署や取引先との見積もり調整もスムーズになります。

たとえば社内の製造部門とIT部門が同じ「工数」で話せれば、横断プロジェクトの見積もりも合わせやすくなります。
呼び名が違っても本質は同じ、と知っておくことが連携の助けになります。

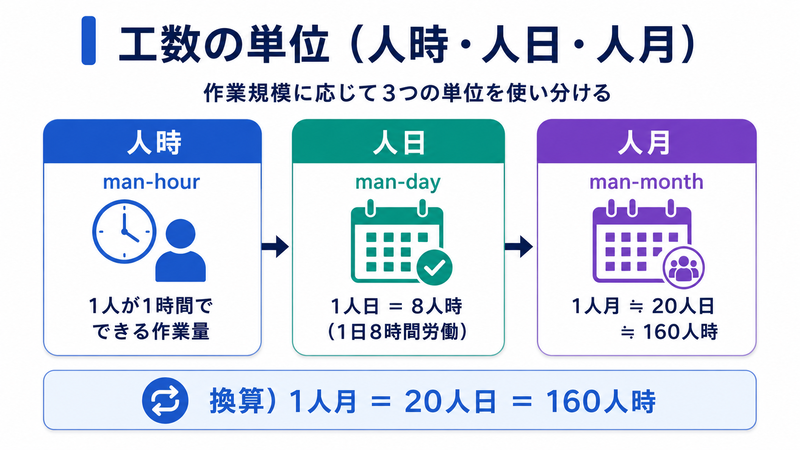

2. 工数の単位(人時・人日・人月)

工数は作業の規模に応じて単位を使い分けます。
代表的な人時・人日・人月と、その換算の注意点を見ていきます。

単位を正しく使い分け、換算の前提をそろえることが、見積もりの食い違いを防ぐ第一歩です。



3つの単位と換算

人時(man-hour)は「1人が1時間で行う作業量」を1とする基本単位で、短時間の作業や動作分析に使います。
人日(man-day)は「1人が1日」、人月(man-month)は「1人が1か月」働く作業量を表します。

短い作業は人時、数日規模は人日、数か月の開発は人月、と規模に応じて単位を選びます。
大きな単位ほど扱いやすい反面、後述するように換算の前提があいまいだと誤解を生みます。

「3人月」と言われても、1人月が何時間かが共有されていなければ、実際の作業量は分かりません。
大きな単位を使うときほど、前提の数字を明示することが欠かせません。

とくに見積書や契約書では、「1人月=160時間」などと定義を併記しておくと安全です。
あとから「思っていた量と違う」というトラブルを防げます。



換算では、1日の労働時間と1か月の稼働日数を決めておく必要があります。
たとえば1人日を8時間、1か月を20人日とすると、1人月は20×8で160人時に相当します。



換算の前提を必ずそろえる

1人月を何時間とみなすかは企業や契約によって異なります。
ある会社は160時間、別の会社は150時間と定義しているなら、同じ「3人月」でも実際の作業量が30時間ぶんずれてしまいます。



とくに外注見積もりや契約の場面では、単位の定義を文書で明確にしておくことがトラブル防止につながります。
「1人月=○時間」という前提を関係者で共有することが、工数管理の出発点です。

とくに残業や休日出勤を含めるかどうかで、1人月の実態は大きく変わります。
契約書や見積書には、稼働時間の前提を必ず明記しておくと安全です。



工数と標準時間の違い

工数とよく混同される言葉に「標準時間」があります。
標準時間は、習熟した作業者が標準的な方法で1個を作るのに要する時間で、1個あたりの基準を表します。



これに対し工数は、作業全体に必要なのべの仕事量です。
両者は「標準時間×生産数=必要工数」という形で結びつき、標準時間が決まっていれば生産数から必要工数を逆算して要員計画を立てられます。

つまり標準時間は「1個あたりの基準」、工数は「全体ののべ量」という関係です。
標準時間が整備されている現場では、受注数を入れるだけで必要工数と人員が自動的に見積もれます。

たとえば標準時間1.0分の製品を1万個なら、必要工数は1万分(約167時間)と即座に出ます。
標準時間という基準があると、見積もりが属人的な勘から脱却できます。

ベテランしか見積もれない状態から、誰でも同じ基準で見積もれる状態へ——それが標準時間の整備の効果です。
工数見積もりの再現性と公平性が、ぐっと高まります。



工数とIE(インダストリアル・エンジニアリング)

工数を科学的に扱う土台が、IE(インダストリアル・エンジニアリング)と呼ばれる技法です。
作業を要素に分けて時間を測る「時間研究」と、動作のムダを分析する「動作研究」が、その二本柱です。



これらで作業を分解・分析すると、工数の内訳が見え、どこにムダが潜むかが分かります。
「測る・分ける・なくす」というIEの考え方が、正確な工数把握と削減の出発点になります。

勘で「だいたい3時間」と見積もるのと、要素作業を積み上げて算出するのとでは、精度がまるで違います。
工数を正しく扱うとは、作業を分解して数値で捉える、というIEの基本姿勢そのものです。

ストップウォッチで測る、動作をビデオで分析するなど、IEの手法は工数把握に直結します。
「感覚」を「数値」に変える地道な作業が、信頼できる工数の土台になります。

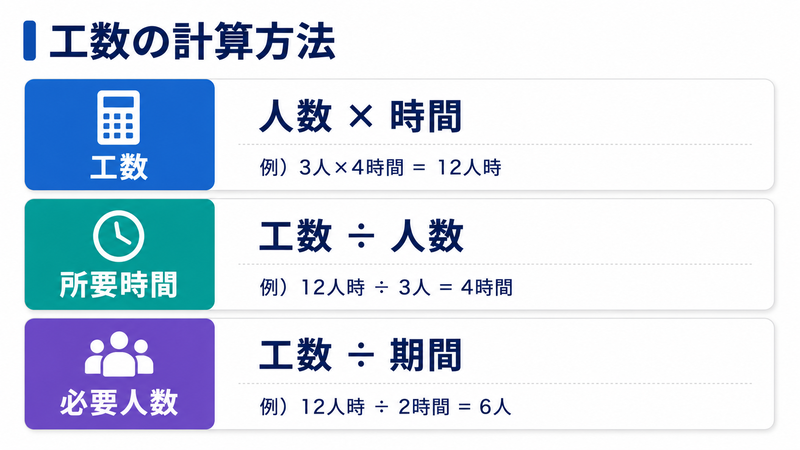

3. 工数の計算方法

工数の基本は、人数と作業時間の掛け算です。
シンプルな式ですが、計画と実績の両方を扱う土台になります。

掛け算と割り算だけの素朴な式ですが、ここから所要時間・必要人数・生産性まで芋づる式に導けます。



基本の計算式と計算例

工数は、投入した人数と作業時間の積で表されます。



 \text{工数} = \text{作業人数} \times \text{作業時間}



たとえば5人が4時間作業すれば、工数は5×4で20人時です。
逆に必要な工数がわかっていれば、人数で割って所要時間を、時間で割って必要人数を見積もれます。



 \text{所要時間} = \dfrac{\text{総工数}}{\text{投入人数}}



総工数120人時の作業を6人で行えば、120÷6で20時間と概算できます。
ただし人数を倍にしても工期がちょうど半分になるとは限らない点に注意が必要です。

逆に「20時間で終えたい」なら、120÷20で6人が必要、と人数も逆算できます。

たとえば1人で6時間の作業でも、2人にしたら3時間になるとは限りません。
作業を分担できなかったり、打ち合わせや待ち合わせが増えたりすると、効率は思ったより上がらないのです。

逆に、分担しやすい単純作業なら、人数に応じて工期はほぼ比例して短くなります。
作業の性質によって増員効果が変わることを、計画段階で見極めることが大切です。



人数と工期はなぜ比例しないか

「工数÷人数=工期」は理屈の上では成り立ちますが、現実には人数を増やすほど効率が落ちます。
理由の一つが、人が増えるとコミュニケーションの経路が急増することです。



n人のチームでの意思疎通の経路は、次の式で表せます。



 \dfrac{n(n-1)}{2}



2人なら1経路ですが、5人なら10経路、10人なら45経路と、人数の二乗に近い勢いで増えます。
増えた経路ぶんだけ打ち合わせや調整の手間がかかり、1人あたりの実働工数は減ってしまうのです。

経路が増えるほど、情報共有の漏れや待ち時間も増えていきます。



生産性との関係

工数は生産性の指標にも使われます。
生産性は、産出した成果を投入した工数で割って求めます。



 \text{生産性} = \dfrac{\text{産出量}}{\text{投入工数}}



たとえば100個を50人時で作れば生産性は1人時あたり2個、改善で40人時に減れば2.5個へと向上します。
工数を分母に置くことで、「前より楽になった」という感覚を客観的な数値で裏づけられます。

生産性は「同じ成果をより少ない工数で」という改善の方向を、一つの数字で示してくれます。

改善の前後で生産性を比べれば、「2割効率が上がった」と具体的に示せます。
感覚ではなく数値で語れることが、改善を続ける説得力と動機づけになります。

数値で示せれば、改善提案も予算獲得も通りやすくなります。

「2割の工数削減」と数字で示せれば、現場も経営も成果を共有できます。
改善を一過性で終わらせないためにも、効果を数値で残すことが欠かせません。

共通の数字があると、改善の議論が「気のせい」で終わらなくなります。



正味・段取り・余裕の内訳

作業工数は、製品を直接加工する「正味工数」、準備や片付けの「段取り工数」、手待ちなどの「余裕」に分けて考えます。
どこに工数がかかっているかを分解すると、削減すべき部分が見えてきます。



たとえば20人時の作業のうち段取りが8人時を占めるなら、段取り短縮こそが最大の改善対象です。
内訳を把握せずに「全体を速く」と号令をかけても、効果的な改善にはつながりません。

正味工数を削るのは作業そのものを速くすることで、限界があります。
一方、段取りや手待ちのムダは仕組みで大きく減らせるため、まず内訳を見て狙いを定めるのが効果的です。

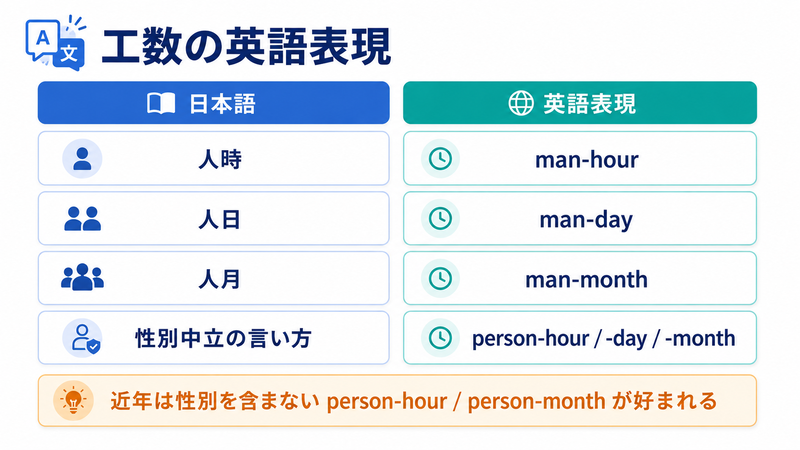

4. 工数の英語表現

海外との取引やグローバルな現場では、工数を英語で表す場面があります。
代表的な言い方を押さえておきましょう。

用語そのものより、単位の定義を相手とそろえることのほうが、実務では重要です。



man-hourとperson-hour

工数の最も一般的な英語表現はman-hour(マンアワー)で、複数形のman-hoursでよく使われます。
近年は性別に中立な表現として、person-hourやlabor hourも用いられます。



社内文書ではman-hour、対外的な文書ではperson-hour、と使い分ける企業もあります。
国際的な文書では中立的な表現が好まれる傾向があることを覚えておくと安心です。

呼び方の違いより、1単位が何時間を指すかという定義のすり合わせのほうが、実務では重要です。
用語と数字の両方をそろえてはじめて、国境を越えても誤解なく工数を共有できます。



人日・人月とその使い方

人日はman-day(person-day)、人月はman-month(person-month)と表現します。
ソフトウェア開発の見積もりではman-monthが広く使われ、「3人月のプロジェクト」のように規模感を伝えます。

ただしman-monthは「人と月は交換できる」という誤解を生みやすい単位でもあります。
規模感を伝えるのに便利な反面、後述する人月の神話には注意が必要です。



「工数管理」はman-hour management、「工数削減」はman-hour reductionと表現できます。
海外の担当者と共有する際は、単位の定義(1人日が何時間か)も併せて伝えると誤解を防げます。

会議やメールで頻出する表現なので、セットで覚えておくと海外とのやり取りがスムーズです。

英語でやり取りするときも、数字と単位の定義をそろえることが何より大切です。
man-monthひとつとっても、1か月を何時間とみなすかで作業量の認識が変わってしまいます。

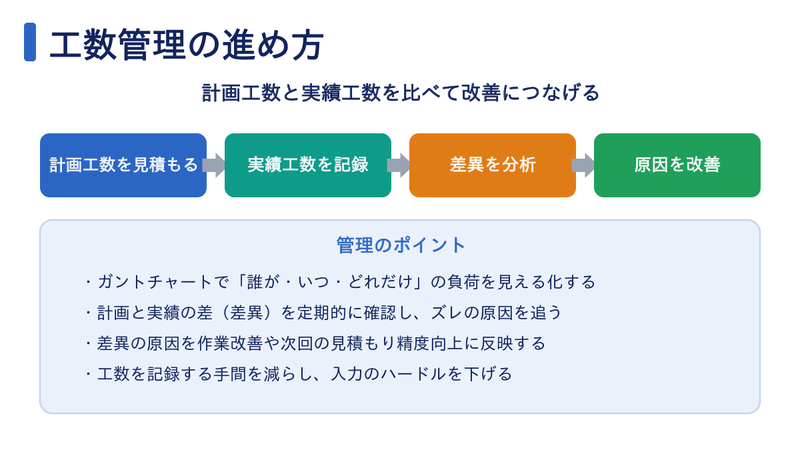

5. 工数管理の進め方

工数は計算するだけでなく、計画と実績を比べて管理することで現場改善につながります。
これを工数管理と呼びます。

工数は「測って終わり」ではなく、計画値と比べ、ずれの原因を改善に回してこそ意味があります。



予定工数と実績工数の比較

工数管理の基本は、見積もった「予定工数」と、実際にかかった「実績工数」を比べることです。
その差(工数差異)を分析することで、見積もりの精度や作業の効率を評価できます。



たとえば予定100人時に対し実績130人時なら、3割の超過がどの作業で生じたかを掘り下げます。
原因が見積もりの甘さなのか作業の問題なのかを切り分け、次の計画に反映することで精度が高まります。

差異を放置すると、同じ見積もり誤差を毎回繰り返すことになります。
「実績で見積もりを校正する」サイクルを回すことで、計画は回を追うごとに正確になります。



工数差異を分けて見る

予定と実績の工数差異は、原因別に分けて見ると対策が立てやすくなります。
たとえば「作業が遅かった(能率の問題)」のか、「設備停止や手待ちで時間を取られた(操業度の問題)」のかを切り分けます。



能率の問題なら作業方法や習熟の改善、操業度の問題なら段取りや設備の改善、と打ち手が変わります。
差異を一括りにせず、要因に分解することが、的を射た改善への近道です。



記録・見える化とKPI

正確な工数管理には、日々の作業時間の記録が欠かせません。
作業ごとに誰が何時間かけたかを記録し、グラフで見える化すれば、工数のかかりすぎている作業を特定できます。



1個あたりの工数や、計画工数に対する実績工数の比率などをKPIにすると、改善の進み具合を数値で追えます。
進捗と工数を一覧で管理する手法としてガントチャートを、代表的な管理指標は製造業KPIの記事もあわせて参考にしてください。



工数票と工数管理システム

工数を管理するには、まず実績を集める仕組みが要ります。
作業者が「どの作業に何時間かけたか」を記入する工数票(作業日報)が基本で、近年は工数管理システムやアプリで入力の手間を減らす例も増えています。



集めた実績は、製品別・工程別・作業者別に集計して分析します。
記録がなければ工数管理は勘と記憶に頼ることになり、見積もりの根拠も改善の効果測定も失われます。

同じ作業でも担当者によって工数が大きく違えば、教育や標準化の余地があると分かります。

「忙しかった」という記憶だけでは、来期の計画も改善の評価もできません。
地道な実績記録の積み重ねが、見積もり精度と改善力の差になって表れます。

記録のある会社は見積もりが正確になり、ない会社はいつまでも勘に頼り続けます。
工数データは、貯めるほど価値を増す資産だといえます。

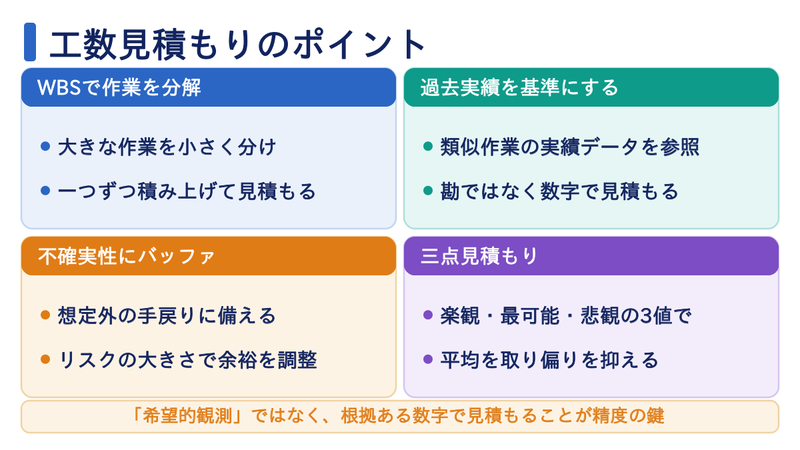

6. 工数見積もりのポイント

工数見積もりの精度は、計画全体の成否を左右します。
実務で使える手法と、陥りやすい落とし穴を見ていきます。

見積もりは当てずっぽうではなく、分解と確率の考え方で精度を上げられます。



作業を分解して積み上げる

大きな作業をそのまま見積もると、勘に頼って誤差が大きくなります。
作業を細かい単位に分解し(WBS)、それぞれの工数を見積もって合計する「積み上げ方式」が基本です。



分解された一つひとつは見積もりやすく、抜け漏れにも気づきやすくなります。
過去の類似作業の実績データがあれば、それを基準にすることで精度がさらに上がります。

WBSで分解する際は、見積もりやすい大きさまで細かくするのがコツです。
細かすぎると管理の手間が増え、粗すぎると精度が落ちるため、適度な粒度を見極めます。

「以前の似た仕事は何人時だったか」を記録から引けると、見積もりは一気に確かになります。
だからこそ日々の実績工数を残し、見積もりの根拠として蓄積することが大切です。

過去実績は、見積もりの精度を支える最良の根拠です。



三点見積もりで不確実性を扱う

不確実性の大きい作業では、楽観値・最頻値・悲観値の3つを使う「三点見積もり」が有効です。
PERTの考え方では、(楽観値+4×最頻値+悲観値)÷6で期待値を求めます。

最頻値に重みを置きつつ、楽観・悲観の両端も考慮するため、偏りの少ない見積もりになります。
見積もりの幅(ばらつき)も把握できるので、リスク管理にも役立ちます。



たとえば楽観4・最頻6・悲観14人時なら、(4+24+14)÷6で7人時が期待値です。
単純に最頻値だけで見積もるより、悲観側のリスクを織り込んだ現実的な数値が得られます。

最頻値だけだと「うまくいった場合」に寄りがちで、見積もりが甘くなります。
三点見積もりは、楽観と悲観の幅も把握できるため、リスクの大きい作業ほど効果を発揮します。



人月の神話に注意

「人数と期間は交換できる」という思い込みは、見積もりの大きな落とし穴です。
6人月の仕事を6人で1か月、と単純に置き換えても、連携や教育の手間が増えてかえって遅れることがあります。



この現象はソフトウェア開発で「人月の神話」として古くから知られています。
増員は「工期短縮」と「調整コスト増」の両面で考え、引き継ぎや打ち合わせの多い作業ほど増員効果は頭打ちになると意識します。

遅れているプロジェクトに人を足すと、教育や引き継ぎで既存メンバーの手が取られ、かえって遅れることさえあります。
「遅れた工程への安易な増員」は、人月の神話が警告する典型的な失敗です。

遅れているなら、まず作業の組み替えやムダ取りで工数そのものを減らすほうが効くこともあります。
増員は最後の手段と考え、効果と副作用を見極めて判断します。

人を足す前に「この作業は本当に必要か」「順序を変えられないか」を問うのが先決です。



バッファ(予備工数)の置き方

見積もりには、不確実性に備えたバッファ(予備の工数)を持たせます。
ただし作業ごとに余裕を厚く積むと、その余裕は「まだ時間がある」と消費されてしまいがちです。



そこで、個々の作業の余裕を切り詰め、プロジェクト全体の終盤にまとめてバッファを置く考え方(クリティカルチェーン)もあります。
バッファをどこに・どれだけ置くかは、見積もり精度と納期遵守を左右する重要な設計です。

バッファを隠し持つと、見積もりが水増しされ、ムダの温床になります。
余裕は「見える形で」管理し、必要なときに使う運用にするのが健全です。

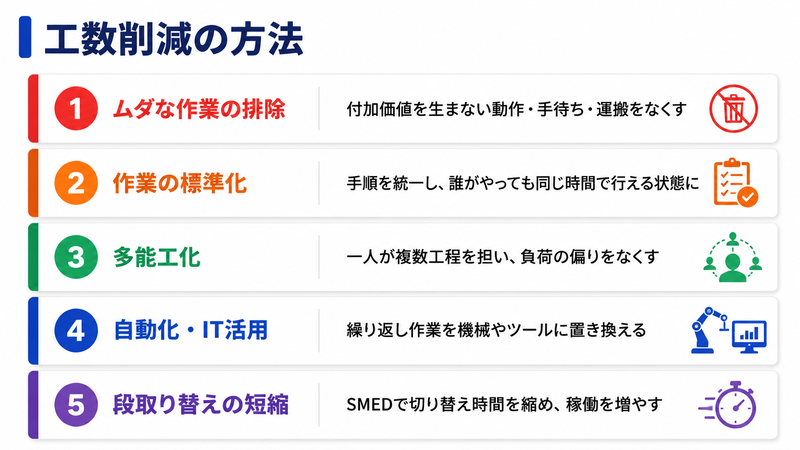

7. 工数削減の方法

工数削減は原価低減に直結します。
やみくもに「速く」ではなく、体系的な手順で進めることが効果を生みます。

「頑張って速く」では長続きせず、人にも無理がかかります。仕組みで工数を減らす発想が大切です。



ECRSの4原則で見直す

工数削減の定番が、ECRSという改善の4原則です。
Eliminate(排除)・Combine(結合)・Rearrange(再配置)・Simplify(簡素化)の頭文字で、この順に検討すると効果が大きくなります。



まず「その作業はなくせないか(排除)」を問い、次に「まとめられないか(結合)」「順序や担当を変えられないか(再配置)」「もっと簡単にできないか(簡素化)」と進めます。
いきなり簡素化から入るより、不要な作業の排除から検討するほうが削減効果は大きくなります。
作業改善の進め方は作業改善の記事でも詳しく解説しています。

そもそもやめられる作業を、いくら速くしても意味がありません。
「速くする」前に「なくせないか」を問うのが、ECRSが排除から始まる理由です。

排除→結合→再配置→簡素化の順は、効果の大きい順でもあります。
まず大きく削れる排除・結合から手をつけるのが、工数削減の鉄則です。



標準化と段取り改善

作業のやり方を標準化すれば、人による工数のばらつきを抑えられます。
標準作業の考え方は、トヨタ生産方式の標準作業の記事も参考になります。

関連記事

instant.engineer



また、正味工数より段取り工数に削減余地が大きいことも多くあります。
段取り替えの時間を短縮するシングル段取り(段取り時間を一桁分に短縮する考え方)などで、間接的な工数を減らすのも有効です。

段取りを内段取り(停止して行う)と外段取り(動かしながら準備する)に分け、外段取り化を進めるのが定石です。
正味の作業を速くするより、段取りや手待ちを減らすほうが、まとまった工数削減につながることが多くあります。

正味作業はすでに最適化されていることが多く、削り代は小さいものです。
一方、段取り・運搬・手待ちには手つかずのムダが残っていることが多く、ここが狙い目になります。



7つのムダの視点で工数を削る

工数のかかりすぎは、作業に潜む「ムダ」が原因であることがほとんどです。
つくりすぎ・手待ち・運搬・加工そのもの・在庫・動作・不良といった、いわゆる7つのムダの視点で作業を見直すと、削るべき工数が見えてきます。



たとえば「探す」「歩く」「持ち替える」といった動作のムダは、配置や治具の工夫で大きく減らせます。
ムダの考え方は7つのムダの記事で詳しく解説しています。

工数削減は、結局のところ「ムダな時間をいかに減らすか」に行き着きます。
7つのムダの視点を持つと、漫然と見ていた作業の中に削れる工数が見えてきます。



自動化と設備稼働の見直し

繰り返しの多い作業は、治具や自動化で工数を大きく減らせます。
設備投資による削減は、減らせる工数を金額に換算して投資判断するのが基本です。



設備の稼働状況そのものを見直すことも、間接工数の削減につながります。
設備の稼働率や可動率の考え方は、設備総合効率と可動率の記事で詳しく解説しています。

人の工数だけでなく、設備が止まっている時間にも目を向けると、改善の幅が広がります。
人と設備の両面から「動いていない時間」を減らすことが、現場全体の生産性を高めます。

人が忙しくても設備が止まっていれば、全体の生産性は上がりません。
工数管理を設備の稼働管理と組み合わせて見ると、改善の効果がより大きくなります。



多能工化で工数を融通する

工数削減や平準化に効くのが、多能工化(一人が複数の作業をこなせるようにすること)です。
多能工がいれば、忙しい工程に応援を回したり、欠員を埋めたりと、工数を柔軟に融通できます。

需要の波に対して、人を必要な工程へ動かせるようになり、手待ちと残業の両方を減らせます。
工数の総量だけでなく、その配分を柔軟にすることも、立派な工数改善です。



特定の人にしかできない作業があると、その人がボトルネックになり、全体の工数効率が落ちます。
スキルマップで力量を見える化し、計画的に多能工を育てることが、工数の安定運用につながります。

誰がどの作業をできるかが一覧で分かれば、要員配置の判断が速くなります。
多能工化は一朝一夕では進まないため、日々の教育とローテーションで少しずつ広げます。

一人に作業が集中している状態は、その人の休みや異動で工数が回らなくなるリスクでもあります。
多能工化はリスク分散の意味でも、工数運用を安定させます。



8. まとめ

本記事では、工数の意味と単位、計算式と計算例、英語表現、工数管理と三点見積もり、ECRSによる削減、そして人月の神話などの落とし穴までを解説しました。



工数とは、作業に必要な仕事量を「人数×時間」で表した指標で、人時・人日・人月などの単位で扱います。
「工数÷人数=所要時間」「産出量÷工数=生産性」といった式で、計画・原価・改善のすべてを数値で語れるようになります。



見積もりはWBSによる積み上げと三点見積もりで精度を高め、削減はECRSの順で体系的に進めるのが効果的です。
一方で、人数を増やせば比例して速くなるとは限らない「人月の神話」には常に注意が必要です。

工数と工期、人数の関係を正しく理解していないと、増員したのに遅れるという事態を招きます。
「のべ作業量」と「かかる期間」を分けて考えることが、計画の精度を支えます。



工数を共通言語として使いこなすことが、計画力と改善力の土台になります。
まずは自分の現場の作業を、人数と時間で具体的に捉えることから始めてみてください。



工数は、特別な道具がなくても今日から測り始められる、もっとも基本的な管理指標です。
測って・分けて・減らすという流れを習慣にすれば、見積もりも原価も改善も、すべてが数値で語れるようになります。

工数を制する者は、計画と原価を制します。
まずは身近な作業を一つ、ストップウォッチで測ってみることから始めてみてください。

逆に工数があいまいな現場は、見積もりも原価管理も改善も、すべてが感覚頼りになってしまいます。
